HL-A型周界防范智能高压电网系统

施工规范

    本安装施工规范依据《中华人民共和国国家标准》GB25287-2010《周界防范高压电网装置》标准而制定。

一、主要技术指标
1、电网输入为正弦交流50Hz,额定电压220V,电网输出额定电压应为交流3000~6000V(有效值)范围之间,输入电压180~240V范围内,电网应能正常工作,最大输入电压不应超过250V。在主电源断电的情况下,后备电源能保证正常启动。预警状态时,应保证其高压输出。 备用电源能保证高压电网装置正常工作时间不少于4小时。

2、具有多路多段短路,断网,触网检测声光报警功能。原则上每面墙为一段,每段又分为四档或五档线,最小系统为四段。另外,可根据现场具体情况和客户要求增加段数。引:GB25287-2010(电网应按地域划分不少于4个区段管理,每区段应分别具有触网报警,断网报警和短路报警功能。电网用声音,信号灯发出报警信号。)。

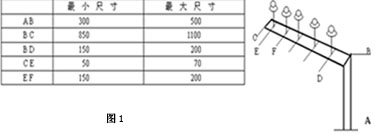

3、镀锌角铁三角支架规格,要求采用GB:5×50×50mm镀锌角铁作为网线支架。金属线网架应采用能承受150Kg重量经防腐处理的金属支架,倾斜角度根据实际要求应在90~135之间;金属线与线间距应在150~200mm之间。技术参数如图1。

4、高压瓷瓶为P10型(或采用高压复合绝缘子),耐压为10K伏。引:GB25287-2010(绝缘子的性能应符合电网输出的最高电压要求,应符合GB/T775.1,GB/T775.2的规定。)。

5、高压网线使用16mm2铝绞线。引:GB25287-2010(金属应符合GB/T1179的规定,应采用16~25mm2的钢芯铝绞线;沿海高盐地区用含稀土材料的铝绞线;用四根或五根导电金属线组成金属线网路。)。

二、安装施工步骤及要求
1、三角支架的安装:三角支架的底部离地面的高度不得少于4米,每个支架用Φ12mm的膨胀螺栓三个固 定于墙上。两个支架的间距为4-6米,且所有支架的上平面应保持在同一平面上。

2、高压瓷瓶的安装:每个支架上安装4个P10型瓷瓶,瓶体要求与水平垂直,瓶头向上且要求瓶头上的槽沟与墙面平行。

3、放铝绞线及线的固定:
      ⑴ 首先要选好分段点的位置,从此点开始向下一分段点的位置放出5根同长度的铝绞线。
      ⑵ 每根铝线先固定好一头,然后分别将每根线放在此段内每个支架瓷瓶相应的一侧,如图: 每根铝绞线放到相应的位置后,在第十个三角支架的位置处用紧线器分别把每根线拉紧, 其后将此段内的铝线放在相应瓶头顶的槽口内,用扎线扎紧扎好。
      ⑶ 扎线方法:扎线用铝绞线截取,长度为1.7~2.3米。截取后的铝绞线每根又可扯分成5~6根,然后将每根铝线盘成直径5~8厘米的小圆盘备用。首先以扎线的中心为准,在瓶头槽口处的铝绞线上绕上1~3圈,其次在以扎线的一头为准,以逆时针的方向在瓷瓶大小头的中部绕上一圈半后,把剩余的扎线密绕到铝绞线上5圈。最后,扎线的另一头以相反的方向把线扎好,方法同上。

4、分段点的安装施工方法:首先在适当的地方选好分段点,即在两个支架之间,高压箱之上,用隔断瓷瓶(绝缘子)将两根在相同位置上的网线连接好。两根网线要分别穿入隔断瓷瓶的对应自己远的圆孔中,网线拉紧后绝缘子的受力方向应该是向中心挤压。假如两根铝线只是分别穿入临近端的圆孔内,则绝缘子的中心受力方向就会承受向两边的拉力,极易将瓷瓶从中间拉断。

5、室外高压控制箱的安装及接线 :
      ⑴ 高压控制箱用 10~12mm的膨胀螺栓固定,每只箱子用四个。箱子的底面与地面的间距要大于4米,安装后箱子要保持水平。
      ⑵ 高压控制箱的中心应在割断瓷瓶的铅锤线上,如图2所示。

6、接线方法:每报警段接线方法如图,高压引出线用 16mm2的铝绞线,其中的一端要套上铜铝型接线鼻(采用铜铝型线鼻的目的是防止接头处氧化),并用压线钳将其压紧,然后将线鼻套入高压箱的铜接线柱上,并用铜螺母压紧。另一头同网线连接。如图3所示。

7、接地线的技术参数要求:接地电阻要小于4欧姆,接地角铁应埋在监所围墙的外侧,把接地盘元用电焊焊在接地角铁上,接地盘元沿墙而上接地盘元应涂防锈。

8、通讯线及电源线的布线要求:通讯线用截面积不小于0.75平方的双绞线;电源线用截面积不小于0.75平方的单根多股镀锌铜线;报警灯的电源线用截面积0.75平方单根多股镀锌铜线;以上的用线都要穿在截面积适当的PVC管里,pvc管每0。6米用一管卡固定。

9、其他未尽事宜均以《中华人民共和国国家标准》GB25287-2010《周界防范高压电网装置》标准为准。
